منغوليا الداخلية ميداي تستثمر 8.2 مليار يوان في هبوط مشروع أولي لمحطة طاقة تخزين مضخة
Seetao 2026-06-18 11:28
  • بناء محور إقليمي للطاقة الخضراء وتسريع عملية تحول الطاقة المنخفضة الكربون في منغوليا الداخلية
  • هبط مشروع التخزين المضخ على نطاق واسع في باوتو ، مما ملأ بفعالية فجوة الحلاقة الذروة لتخزين الطاقة في شبكة الكهرباء في مينغشي
تتطلب قراءة هذه المقالة
6 دقيقة

وقد اتخذت ترقية تخزين الطاقة الخضراء في المراعي خارج الجدار العظيم، مع استقرار الغبار على مناقصة المشروع الأولية، خطوات جوهرية رسميا نحو بناء محطة الطاقة المضخة على نطاق واسع في ميداي في باوتو، منغوليا الداخلية.

وفي الآونة الأخيرة، أحرز بناء الطاقة في منغوليا الداخلية تقدما كبيرا. تم الإعلان عن مشروع الطاقة الرئيسي في الخطة الخمسية الرابعة عشرة للمنطقة المتمتعة بالحكم الذاتي ومشروع طريق النفق الأولي لمحطة ميداي للتخزين المضخة للطاقة باستثمار إجمالي قدره 8.2 مليار يوان كمقدم فائز. دخل المشروع مرحلة حرجة من إعداد البناء ، ومزايا شركات الطاقة المائية تحت مناقصة شركة بناء الطاقة الكهربائية الصينية متميزة.

معايير المقياس الكلي لمحطة الطاقة

تقع محطة الطاقة في توموتي رايت بانر ، مدينة باوتو ، مع إجمالي القدرة المثبتة 1200 ميجاواط ، مجهزة بأربع وحدات 300 ميجاواط ورأس مسمى تبلغ 298 مترًا. ويشمل المركز الخزانات العليا والسفلية وممرات نقل المياه ومحطات الطاقة المدفونة تحت الأرض بعمق؛ ارتفاع السدودين 115 متر و 67 متر على التوالي ، مع طول إجمالي 2364 متر لخط نقل المياه وعمق الدفن من 220 إلى 310 متر لمبنى المصنع.

نطاق الهندسة الأولية

هذا المشروع هو الأساس للبناء الرئيسي ، ويغطي الطرق الرئيسية ، والكهوف الداعمة المختلفة ، ودعم محطة التبديل ، ومرافق تجديد المياه والتحويل ، إلخ ، مما يؤثر مباشرة على فترة البناء الكلية. ويبلغ استثمار المشروع 593 مليون يوان، وسيدخل الموقع في نهاية يونيو 2026 وسيتم الانتهاء منه بحلول نهاية يوليو 2028.

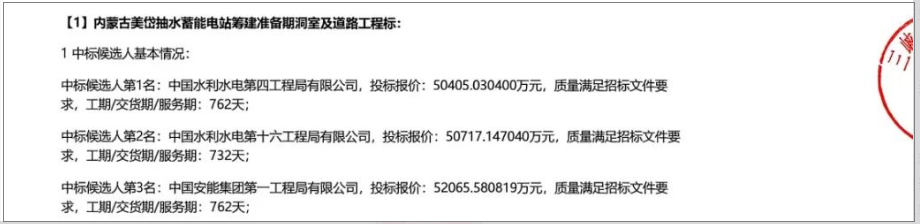

الوحدات المرشحة الثلاث الأولى هي جميع شركات الطاقة المائية المملوكة للدولة ، مع بناء الطاقة الكهربائية في المرتبتين الأوليين: اقتبس المكتب الرابع للطاقة المائية 504.050304 مليون يوان ، في المرتبة الأولى ، تليها المكتب السادس عشر للطاقة المائية ، ومكتب أنينغ الأول في المرتبة الثالثة. العرض الأول هو 89 مليون يوان أقل من إجمالي الاستثمار ، ويستند الفائز إلى السعر المنخفض بعد الوفاء بالمعايير التقنية. تقوم شركة تشيين للطاقة الكهربائية بإجراء مسح وبناء معظم مشاريع التخزين المضخة المحلية ، وقد فاز معهد المسح في بكين بالتصميم الأولي لهذا المشروع ؛ وقد شارك مكتب الكهرباء المائية الرابع بشكل عميق في بناء كهوف تحت الأرض المعقدة لسنوات عديدة ، ويلبي العرض الفائز توقعات الصناعة.

التنفيذ الشامل للموافقة على المشروع

تم الموافقة على المشروع لتقييم الأثر البيئي في 17 أبريل 2025 واستكمل في 26 يونيو 2026. يتم الآن الإعلان عن المرشحين الفائزين في العروض ، ويبدأ الموقع الذي يدعم مشروع البناء المؤقت. الكلمات الرئيسية: التخزين المضخ، منغوليا الداخلية، التحول الأخضر

بناء محطات توليد الطاقة له قيمة استراتيجية مزدوجة ، مع قدرة تثبيت 1200 ميجاواط يمكن أن تثبت مؤقتا شبكة الطاقة في مينغشي ، وتخفيف ضغط الحلاقة القصوى ، وامتصاص الطاقة الفائضة من الرياح والطاقة الشمسية ؛ بناء الخزانات على أساس التضاريس الطبيعية، والحفاظ على مصادر المياه، وحماية بيئة روافد النهر الأصفر. وسيصبح التنفيذ المتسارع للمشروع مشروع الطاقة الأساسي لمنغوليا الداخلية لتعزيز التحول الأخضر والمنخفض الكربون.Editor/Gong Ziwei

تعليق

مقالات ذات صلة

خزين الطاقة

الشمس المشرقة السلطة يوقع أوروبا 1.32gwh تخزين الطاقة

06-18

خزين الطاقة

جورجيا يدخل الصين تكنولوجيا طاقة الرياح لبناء أكبر محطة للطاقة

06-18

خزين الطاقة

رومانيا لبناء كهف الملح محطة تخزين الطاقة العملاقة

06-17

خزين الطاقة

فريق الطيران في بكين يغزو التكنولوجيا الأساسية للاتصالات الراقية

06-16

خزين الطاقة

الصين تبدأ بناء أكبر محطة طاقة حرارية ذات وحدة واحدة في العالم

06-16

خزين الطاقة

الصين بناء أول مشروع تخزين الطاقة على نطاق واسع في منغوليا

06-15

يجمع
تعليق
مشاركة

استرداد كلمة المرور

الحصول على رمز التحقق
بالتأكيد
