في 11 أغسطس 2026 ، وصلت منطقة D في حديقة Zhongwei Xuanhe Computing Power Park في نينغشيا إلى معلم مهم. أكمل مركز بيانات الصين موبايل (نينغشيا زونغوي) مشروع EPC الهندسة المدنية الرئيسي في منطقة Xuanhe Park D جميع أعمال تقييم العطاءات ، وقد تم اختيار ثلاث شركات بناء عالية الجودة كمرشحين فائزين في العطاءات. مشروع البنية التحتية لمتنزه طاقة الحوسبة الكبير بقيمة حوالي 315 مليون يوان على وشك الهبوط. في صحراء غوبي الشمالية الغربية ، تسرع هذه المدينة الجديدة ذات الطاقة الحوسبية الخضراء على المستوى الوطني في تشكيلها. نينغشيا زونغوي ، مع مناخ درجات الحرارة المنخفضة ، والطاقة الرياحية والشمسية الوفيرة ، والموارد الأرضية الوفيرة ، تواصل القيام بالتخزين الضخم ، وقوة الحوسبة خارج الإنترنت ، والاحتياجات التجارية للتعافي من الكوارث في الشرق.

اختتم تقييم المشروع البالغ عدده 315 مليون مشروع
يقود المشروع شركة مجموعة الاتصالات المتنقلة الصينية المحدودة فرع نينغشيا للعطاءات ، ويعتمد وضع التعاقد العام EPC لدمج عملية التصميم والمشتريات والبناء بأكملها للبناء المتكامل. ويشمل نطاق البناء بناء الهيكل الرئيسي لمباني آلات الحوسبة الموحدة D09 و D10 ، ومشاريع الدعم في الهواء الطلق مثل شبكة خطوط أنابيب الحديقة والطرق ، بالإضافة إلى مرافق دعم الطاقة مثل خزانات مياه الحرائق وغرف مضخات المياه المتداولة. سيكمل المشروع جميع أعمال التقييم والمراجعة في 11 أغسطس 2026. وستجري لجنة التقييم تقييما شاملا من أبعاد متعددة، بما في ذلك مؤهلات المؤسسة وأداء المشروع وتكوين الموظفين وأسعار العطاءات وقدرات الأداء. وأخيرا، سيتم اختيار ثلاث شركات مرشحة متوافقة وعالية الجودة وإعلانها علنا وفقا للقانون.

ثلاث شركات بناء تتنافس في نفس المرحلة

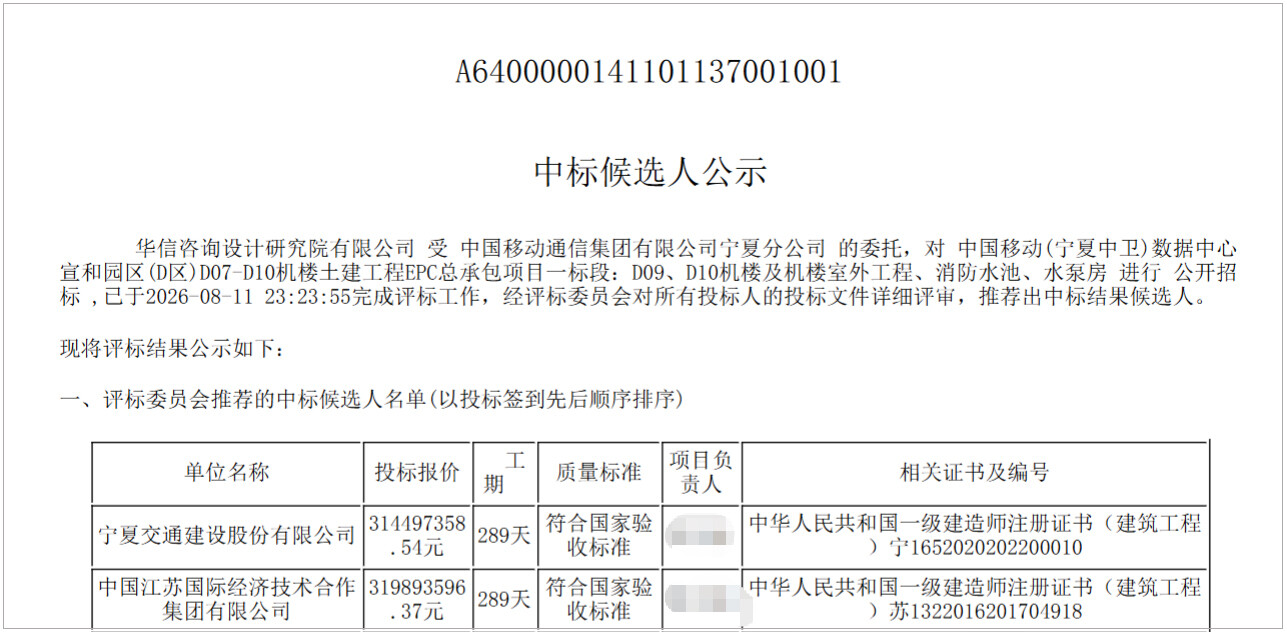

استجابت الشركات المرشحة الثلاث المدرجة في القائمة المختصرة بشكل كامل لمتطلبات وثائق العطاءات، مع فترة بناء موحدة تبلغ 289 يوما ومعايير قبول وطنية موحدة. نقلت شركة نينغشيا للنقل والبناء المحدودة أدنى سعر 314.4974 مليون يوان. كمؤسسة محلية مملوكة للدولة ، شاركت منذ فترة طويلة بشكل عميق في بناء البنية التحتية على نطاق واسع في الشمال الغربي ، على دراية بصعوبات بناء المناخ الجيولوجي ورمال الرياح في صحراء زونغوي غوبي ، ولديها مزايا طبيعية في نقل المواد البرية والتنسيق المحلي. نقلت شركة نينغشيا شينغكي للبناء المحدودة عن 316.3225 مليون يوان ، وهو في الوسط. لقد جذرت منذ فترة طويلة في بناء حديقة الطاقة الحاسوبية في زونغوي وهي مألوفة للغاية بالعمليات الخاصة مثل غرف مراكز البيانات واسعة النطاق ومعايير الحمل ومرافق تبريد المياه المحجوزة. الصين جيانغسو مجموعة التعاون الاقتصادي والتكنولوجي الدولي المحدودة لديها أعلى اقتباس من 319.8936 مليون يوان، مع المؤهلات للتعاقد العام الهندسي على نطاق واسع في الداخل والخارج، ونظام كامل موحد للبناء ومراقبة السلامة. ومع ذلك، فإن تكلفة البناء في مواقع مختلفة مرتفعة نسبيا. جميع قادة المشاريع الثلاثة يحملون شهادة مبني مسجلة من الدرجة الأولى في هندسة البناء ، مما يلبي تمامًا متطلبات البناء لمشاريع التعاقد العام EPC على نطاق واسع. الكلمات الرئيسية: أخبار ومعلومات التكنولوجيا العالية، قوة الحوسبة، البنية التحتية

بناء قوة الحوسبة القائمة على أساس صلب
بناء مراكز البيانات لا يتطلب غرفة الكمبيوتر الرئيسية فحسب ، ولكن أيضًا مرافق دعم مثل خزانات مياه الحرائق وغرف مضخات المياه ، والتي هي خط الحياة للسلامة. غرفة مضخة المياه تضمن تداول مستقر لنظام التبريد المبرد بالماء في غرفة الآلة ، والحفاظ على بيئة تشغيل درجة حرارة ورطوبة ثابتة ؛ يوفر حمام مياه الحريق شبكة أمان لحالات الطوارئ القصوى. بعد سنوات من التطوير المتداول ، شكلت حديقة Zhongwei Xuanhe نمط بناء رابط متعدد المناطق من A و B و C و D. المنطقة A ناضجة في التشغيل ، والمنطقة B تستمر في التسليم ، وأصبحت المنطقة D المنطقة الأساسية لتوسيع طاقة الحوسبة. بعد الانتهاء من مباني الآلات D09 و D10 ، سيتم إضافة عدد كبير من موارد خزانة طاقة الحوسبة القياسية ، ومواصلة تنفيذ هبوط الحوسبة السحابية والبيانات الكبيرة وشركات طاقة الحوسبة خارج الإنترنت في الشرق ، مما يزيد من تضخيم ميزة التكلفة لـ Zhongwei Green Power و Low Temperature Computing. إذا لم يكن هناك اعتراضات صالحة بعد انتهاء فترة الإشعار العام ، فسيدخل المشروع رسمياً موقع البناء. وستجبر فترة البناء البالغة 289 يوما المشروع على المضي قدما بكفاءة، مما يوفر الوقت الكافي للتركيب الميكانيكي والكهربائي اللاحق، وتركيب الخزانة، والاستخدام التجاري لقوة الحوسبة.Editor/Gao Xue
