على ساحل بحر الصين الشرقي، تتسارع قاعدة الطاقة النووية على مستوى عالمي من المخطط إلى الواقع. الطاقة النووية جينكيمن، مع تكنولوجيا هوالونغ وان كجوهرها، تخطط وتعزز ست وحدات في دفعات، وتحمل المهمة العميقة لتحويل هيكل الطاقة في تشجيانغ وحتى شرق الصين. في الوقت الحاضر، تم تنفيذ مشاريع دعم واحدة تلو الأخرى، وتسارع البناء الرئيسي بشكل شامل. مستقبل الطاقة النظيفة يتشكل بهدوء.

تحديثات المشروع
بعد الموافقة على الوحدات 3 و 4 من المرحلة الثانية من الطاقة النووية في جينكيمن، أحرز المشروع مزيدا من التقدم. في الآونة الأخيرة ، أعلن مشروع ساحة التخزين المؤقتة للوحدات 1 و 2 من المرحلة الأولى من الطاقة النووية في جينكيمن ، مع استثمار إجمالي قدره 40.4 مليار يوان ، عن نتائج العطاءات الفائزة. وكانت نتائج العطاءات متوافقة مع التوقعات ، حيث احتلت وحدتان هندسيتان تحت الشركة الوطنية النووية الصينية المركزين الأولين وفازت بالمقاعد المرشحة بميزة أسعار منخفضة. وبصفته قاعدة وطنية رئيسية للطاقة النووية، فإن مشروع التخزين الداعم على وشك البدء، الذي سيوفر دعما قويا لتخزين المواد والبناء في الموقع للمرحلة الأولى من المشروع الرئيسي.

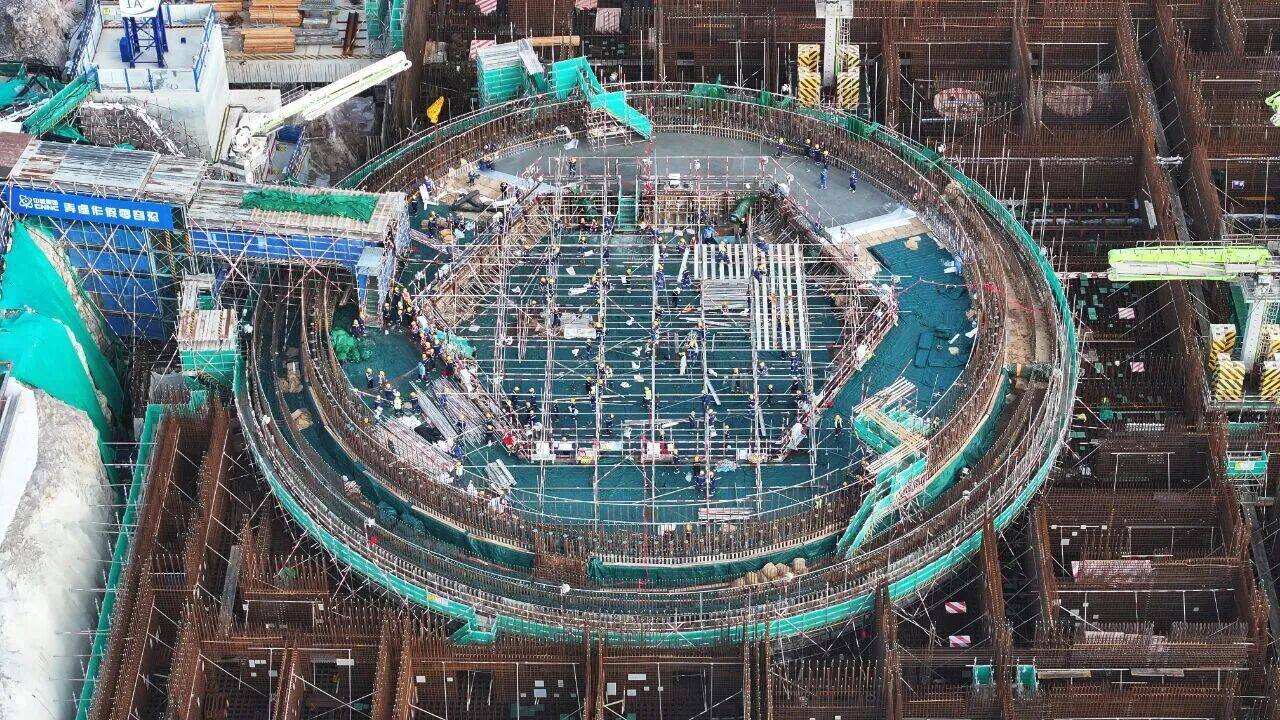

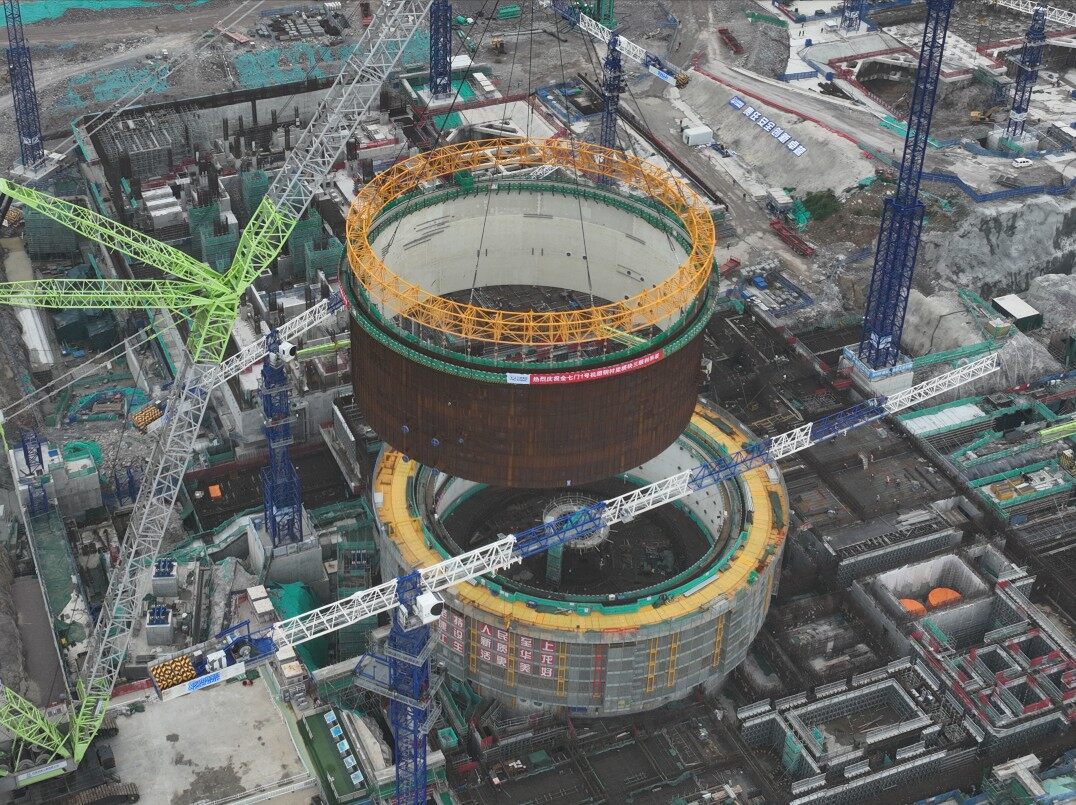

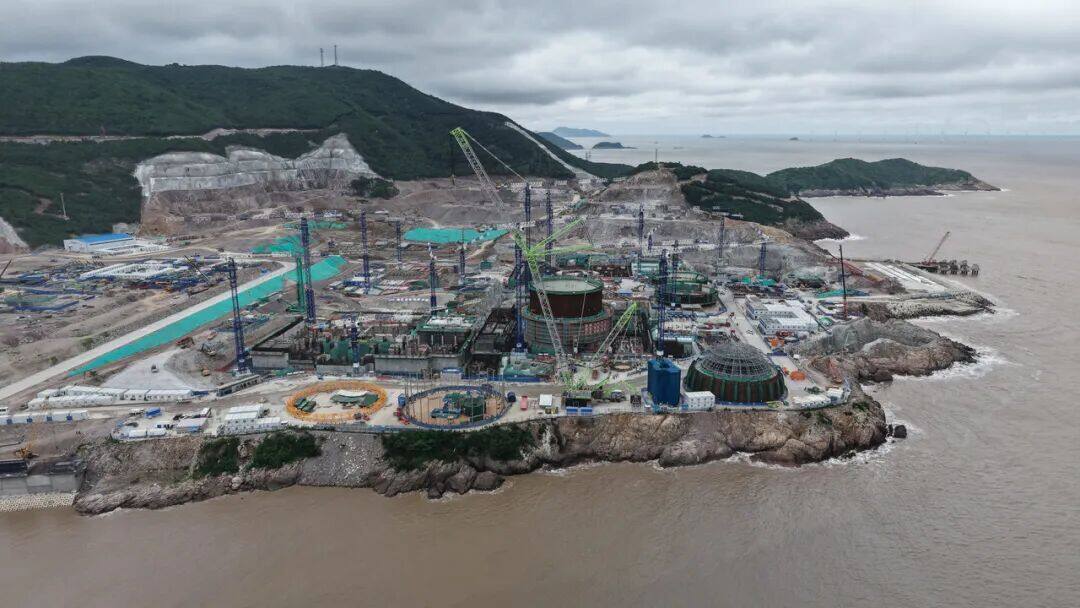

هوالونغ وان هبط في بحر الصين الشرقي
تقع محطة الطاقة النووية جينكيمن في مقاطعة شيانغشان ، نينغبو ، مقاطعة تشجيانغ. وتخطط الشركة لبناء 6 ملايين كيلوواط من وحدات الطاقة النووية، باستخدام تكنولوجيا الطاقة النووية المتقدمة مثل Hualong One والإصدار 2.0. ويجري تخطيط المشروع وبنيه في دفعات، مع استثمار إجمالي قدره 120 مليار يوان، وقدرة تركيبية إجمالية قدرها 7.2 مليون كيلوواط، وتوليد طاقة سنوي مصمم قدره 55 مليار كيلوواط ساعة. في الوقت الحاضر ، بدأت وحدات المرحلتين الأولى والثانية باستثمار 40.46 مليار يوان في البناء بشكل شامل ، ومن المخطط إدخالها في التشغيل التجاري في عامي 2030 و 2031 على التوالي.

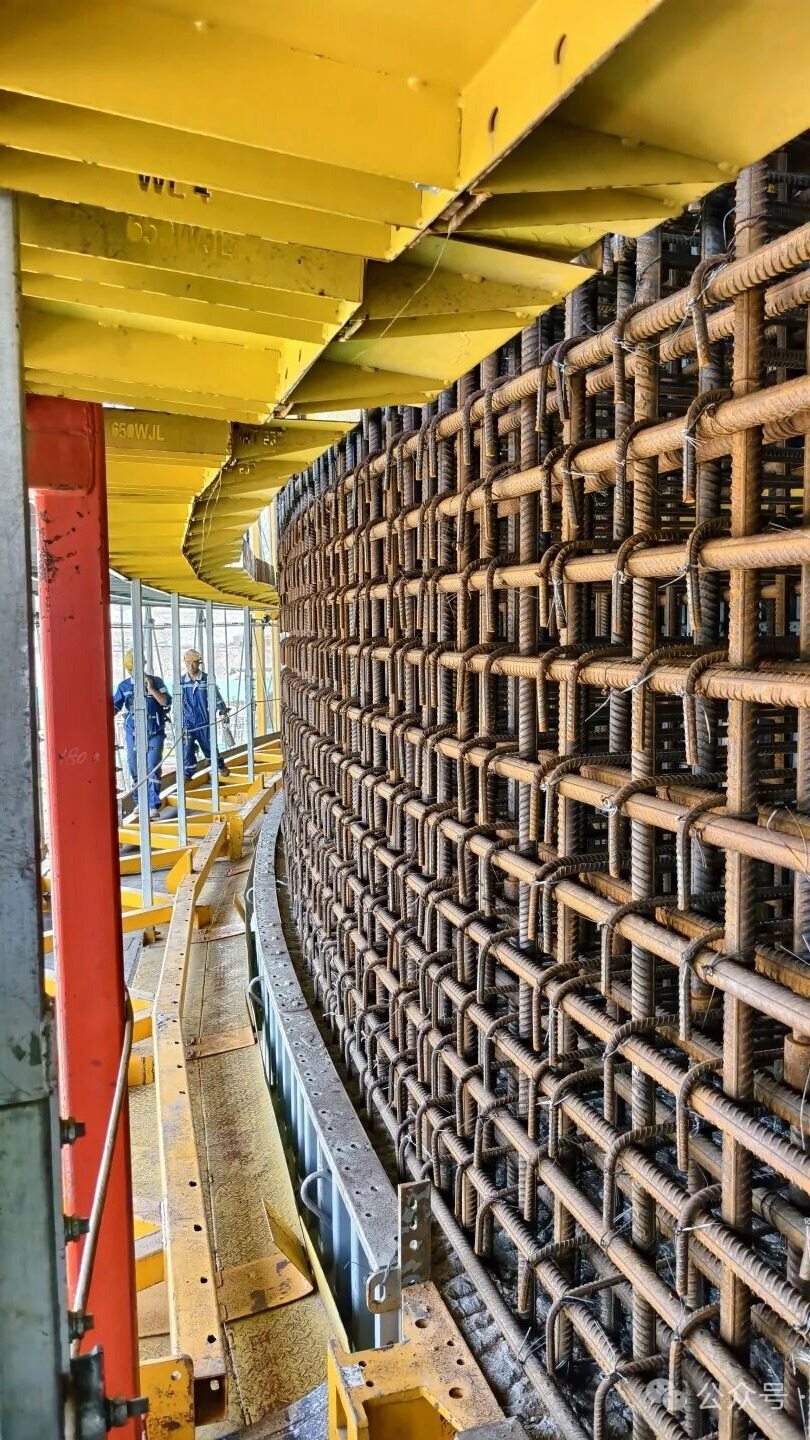

وقد أكملت الوحدات الثالثة والرابعة من المرحلة الثانية الموافقة عليها وتقدم حاليا في العمل الأولي؛ ومن المخطط للوحدتين الخامسة والسادسة من المرحلة الثالثة على المدى الطويل. الحد الأقصى للسعر لمشروع التخزين المؤقت في هذا العطاء هو حوالي 3.8845 مليون يوان. ويتحمل المرشح الفائز مسؤولية بناء سلسلة المشروع الكاملة، من المسح والتصميم، والبناء المدني إلى القبول النهائي. ويتضمن العمل الرئيسي مسح ما قبل المشروع وتصميم المخطط. تغطي مجموعة كاملة من محتوى الهندسة المدنية مثل معالجة أسس الموقع ، والملء الخلفي والتصلب ، وبناء الحاجز. في نفس الوقت القيام بأعمال دعم مثل التركيب الكهربائي وبناء الحماية من الحرائق والمعدات وإصلاح الأخطاء في النظام. يحتوي المشروع على جدول زمني ضيق، يبدأ التصميم في سبتمبر 2026، والبناء في أكتوبر، والانتهاء في يناير 2027، مع مدة إجمالية تبلغ 90 يوما. يحتاج الموقع إلى صلابة وفقا لمعيار التخزين على مستوى C لتلبية متطلبات التخزين الموحدة للمواد خلال فترة بناء الطاقة النووية.

تحديد أولي للنمط الهندسي
وشاركت أربعة اتحادات في المناقصة لهذا المشروع، ونجحت إدراج وحدتين من المؤسسة النووية الوطنية الصينية في القائمة المختصرة. وكانت الشركة النووية الوطنية الصينية (CNNC) المرشحة الأولى للفوز بالمناقصة بقيمة 3.624 مليون يوان. احتلت كونسورتيوم CNNC Huachen المرتبة الثانية مع اقتباس 3.8442 مليون يوان. ولم يتم إدراج الاتحادين الآخرين في قائمة المرشحين. وقد شارك فريق المؤسسة النووية الوطنية الصينية بشكل عميق في هذا المشروع لفترة طويلة، مع مشاركة عالية وخبرة كافية. من الطبيعي أن يتم اختيارهم هذه المرة. ومن بينها ، قامت الشركة النووية الوطنية الصينية (CNNC) بعدة أقسام من المرحلة الأولى ، وهي على دراية بمعايير المشروع ، ولديها مزايا بناء متميزة. الكلمات الرئيسية: الطاقة النووية جينكيمن، هوالونغ واحد، انتقال الطاقة، الكربون المزدوج

وسيساعد هذا العرض الفائز على الاستيلاء على المزيد من الأسهم في المشروع الرئيسي في المستقبل وتعزيز موقعها الرائد في بناء المشروع. وبعد الانتهاء الكامل من المشروع، سيعزز بشكل كبير قدرة إمداد شبكات الكهرباء في تشجيانغ وشرق الصين، وتخفيف ضغط الكهرباء، وتقليل الاعتماد على الوقود الأحفوري، والمساعدة في تحقيق أهداف الكربون المزدوجة. يمثل هبوط مشروع دعم التخزين التسارع الشامل لبناء المرحلة الأولى من محطة الطاقة النووية في جينكيمن. باعتباره مشروعًا استراتيجيًا مهمًا للطاقة في شرق الصين ، يتقدم المشروع بشكل مطرد وفقًا للخطة ، مستهدفًا عن كثبًا الهدف المتمثل في بدء التشغيل بحلول عامي 2030 و 2031. وبعد بدء تشغيل المشروع، سيستمر في تحسين هيكل الطاقة الإقليمي وإدخال الطاقة النظيفة في التنمية عالية الجودة للمنطقة المحلية.Editor/Gong Ziwei
