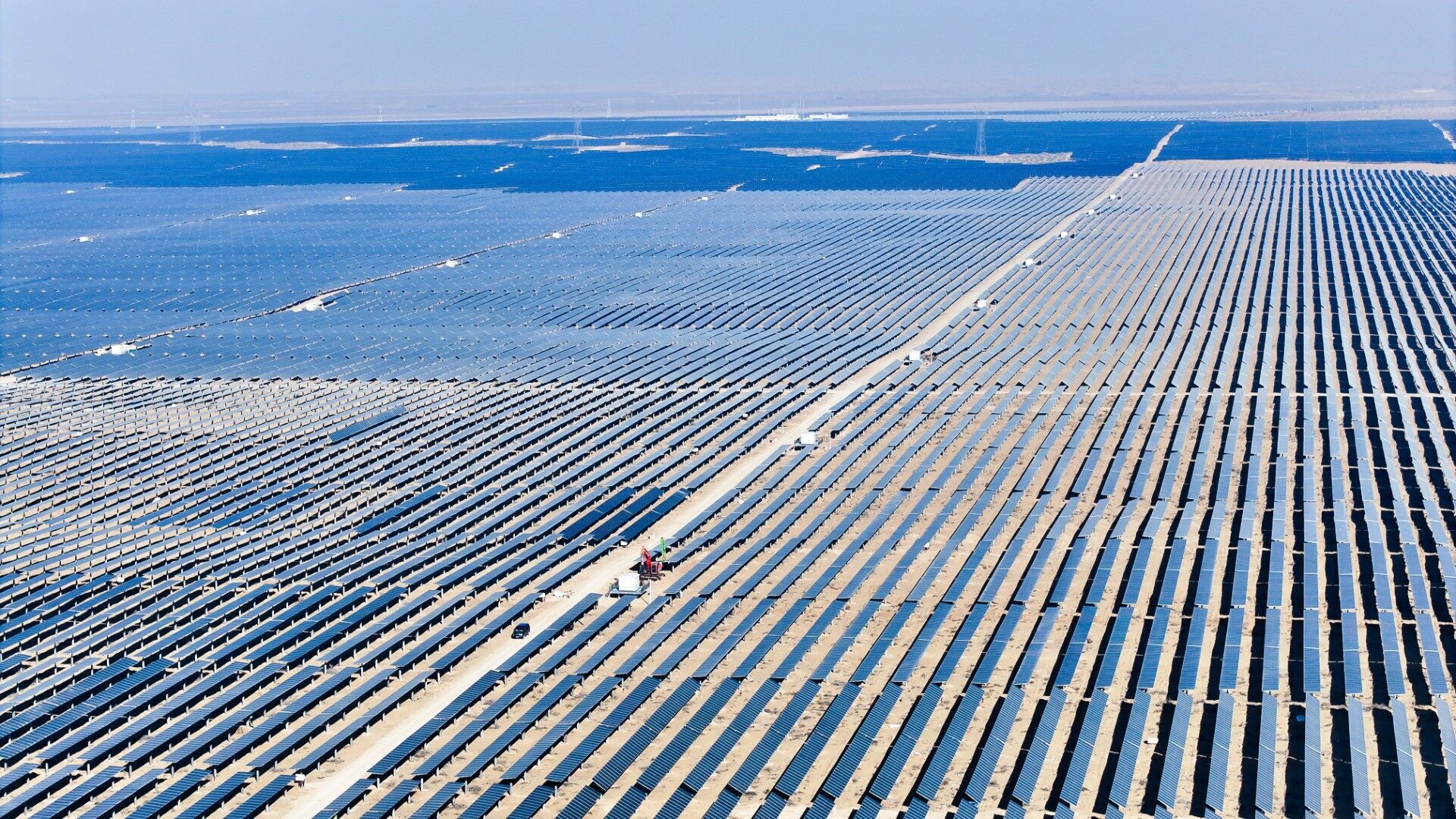

في 15 أكتوبر 2026 ، كانت محطة طاقة ضوئية 1.2 جيجاواط تنتظر التشغيل النهائي قبل الاتصال بالشبكة في الغوبي الصحراوي لمدينة درجات ، مقاطعة الخيل ، المملكة العربية السعودية. فازت شركة جي سي إل لتكنولوجيا تشغيل الطاقة الجديدة ، وهي شركة تابعة لشركة تايمز ديجيتال ، بنجاح في العطاء لتشغيل مشروع الخدمات التقنية لتشغيل وتشغيل مشروع المصاعة للطاقة الضوئية في المملكة العربية السعودية. وهو أول مشروع مرجعي موجه نحو السوق لتوسيع أعمال إيرا ديجيتال في الخارج ، مما يمثل الإنجاز الرسمي للشركة في تصدير خدمات تكنولوجيا الطاقة الجديد من حجم التشغيل والصيانة في الصين البالغ 34 جيجا واط إلى محطة الطاقة الصحراوية في الشرق الأوسط ، تذهب خدمات تكنولوجيا الطاقة الجديدة في الصين إلى الخارج على طول بناء الطاقة الخضراء "الحزام والطريق".

أول مشروع موجه نحو السوق
ويقع المشروع في بلدة دلجات بمقاطعة الخير بالمملكة العربية السعودية، بقدرة تثبيت 1200 ميجاواط. تم تطويرها من قبل اتحاد من شركة الطاقة الفرنسية EDF ، وشركة استثمار الطاقة الحكومية للطاقة المائية للنهر الأصفر ، وشركة SAPCO السعودية. وهي محطة طاقة ضوئية رئيسية مستقلة عن الشركة في الجولة الخامسة من الخطة الوطنية للطاقة المتجددة في المملكة العربية السعودية. وبعد التشغيل الكامل، يمكن أن تصل إنتاج الكهرباء السنوي إلى 4.4 مليار كيلوواط ساعة، والتي يمكن أن تلبي احتياجات الكهرباء لحوالي 550،000 من السكان المحليين وتقليل انبعاثات ثاني أكسيد الكربون بنحو 2.88 مليون طن سنويا. كمشروع مرجعي للتعاون الثلاثي في مجال الطاقة بين الصين والمملكة العربية السعودية وفرنسا، يدعم المشروع بقوة رؤية المملكة العربية السعودية لعام 2030. هذا العرض هو أول مشروع مرجعي موجه نحو السوق لتوسيع أعمال إيرا ديجيتال في الخارج ، مما يمثل الإنجاز الرسمي للشركة في تصدير خدمات تكنولوجيا الطاقة الجديدة الناضجة محلياً.

الخدمات التقنية الملائمة للصحراء
استنادا إلى 36 سنة من تراكم صناعة الطاقة و 17 سنة من الخبرة في تشغيل وإدارة الطاقة الجديدة ، تجاوز حجم خدمات تشغيل وصيانة الطاقة الجديدة المحلية لـ Times Digital 34 جيجاواط ، مما يحتل المرتبة الثلاثة الأولى في الصناعة. الفريق الفني للتشغيل والتشغيل الذي تم إرساله هذه المرة لديه خبرة عملية في محطات الطاقة الضوئية الكبيرة النطاق وقد اتقن بالفعل نظام تكنولوجيا شبكة الطاقة 60 هرتز في المملكة العربية السعودية مسبقا. وهي مستعدة بالكامل لظروف العمل القصوى مثل درجات الحرارة العالية والعواصف الرملية في الصحراء. وسيتبع الفريق بدقة المعايير الدولية للجنة الطاقة الدولية ومواصفات شبكة الكهرباء التابعة للشركة السعودية للكهرباء، وتنفيذ مراقبة تقليل قدرة المعدات، والحماية الخاصة للأدوات، وتصحيح درجة حرارة اختبار العزل والرطوبة، وتشغيل الروابط الجوية وغيرها من تدابير الضمان، وإكمال العمليات الرئيسية مثل تشغيل المعدات لمحطة الدفع والمنطقة الضوئية، واتصال الشبكة الدفعة واستقبال الطاقة، واختبارات الشبكة ذات الصل

العد التنازلي لتصحيح اتصال الشبكة
ويخطط المشروع لإجراء التشغيل قبل الاتصال بالشبكة في 15 نوفمبر 2026، وتحقيق اتصال شبكة قدرة جزئية بحلول نهاية نوفمبر 2026. وصلت الدفعة الأولى من الموظفين التقنيين إلى الموقع في 12 أكتوبر 2026. وباعتبار هذا معلماً بارزاً في الذهاب إلى البحر بعد التحول الاستراتيجي ، ستواصل شركة تايم ديجيتال تصدير برنامج خدمات تكنولوجيا الطاقة الجديدة في الصين ، والاندماج بعمق في بناء الطاقة الخضراء للحزام والطريق ، وتوسيع سوق خدمات الطاقة الجديدة بشكل مطرد في الشرق الأوسط. من خبرة التشغيل والصيانة المحلية البالغة 34 جيجا واط إلى موقع مشروع 1.2 جيجا واط في المملكة العربية السعودية ، تقوم شركات خدمات تكنولوجيا الطاقة الجديدة الصينية بإنشاء قدرات خدمة طويلة الأجل في سوق الشرق الأوسط من خلال التركيز على تكنولوجيا التشغيل والتشغيل.Editor/Gao Xue
تعليق
أكتب شيئا~
