Longdian عبر النهر الاصفر فى مقاطعة تشجيانغ وقانسو قسم كامل من خلال
Seetao 2026-09-16 10:34
  • الأخضر الكهربائية الشريان الرئيسي ، 2370 كم ، هو تسريع تشكيل .
  • أكثر من 36 مليار كيلووات / ساعة من الكهرباء سوف ترسل إلى شرق مقاطعة تشجيانغ كل عام ، مما يجعل من المناظر الطبيعية في الغرب الأخضر الطاقة الحركية للتنمية في الشرق
تتطلب قراءة هذه المقالة
7 دقيقة

في 14 أيلول / سبتمبر 2026 ، الرياح في وادي الفضة من النهر الاصفر هو أسرع من المعتاد . يقف في مقاطعة قانسو جينغتاى جينغ يوان مفرق من موقع البناء على قمة الجبل ، في سفح الوادي الرأسي والأفقي ، هو ارتفاع جديد عبر المضيق برج من الصلب . مع آخر موصل يجري سحبها ببطء في مكان ، قانسو وتشجيانغ ± 800 كيلو فولت hvdc انتقال المشروع الانتهاء من بناء خط عبور النهر الاصفر ، وقانسو قسم من مشروع الطاقة الكهربائية في مقاطعة تشجيانغ لونغمن خلال هذا الخط .

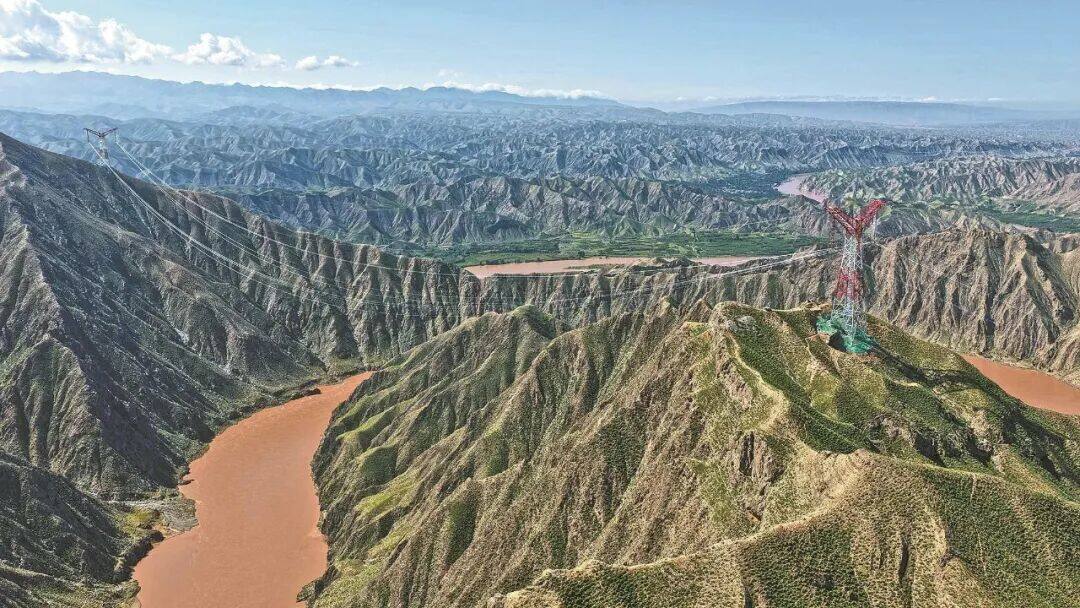

النهر الأصفر قطع الفضة

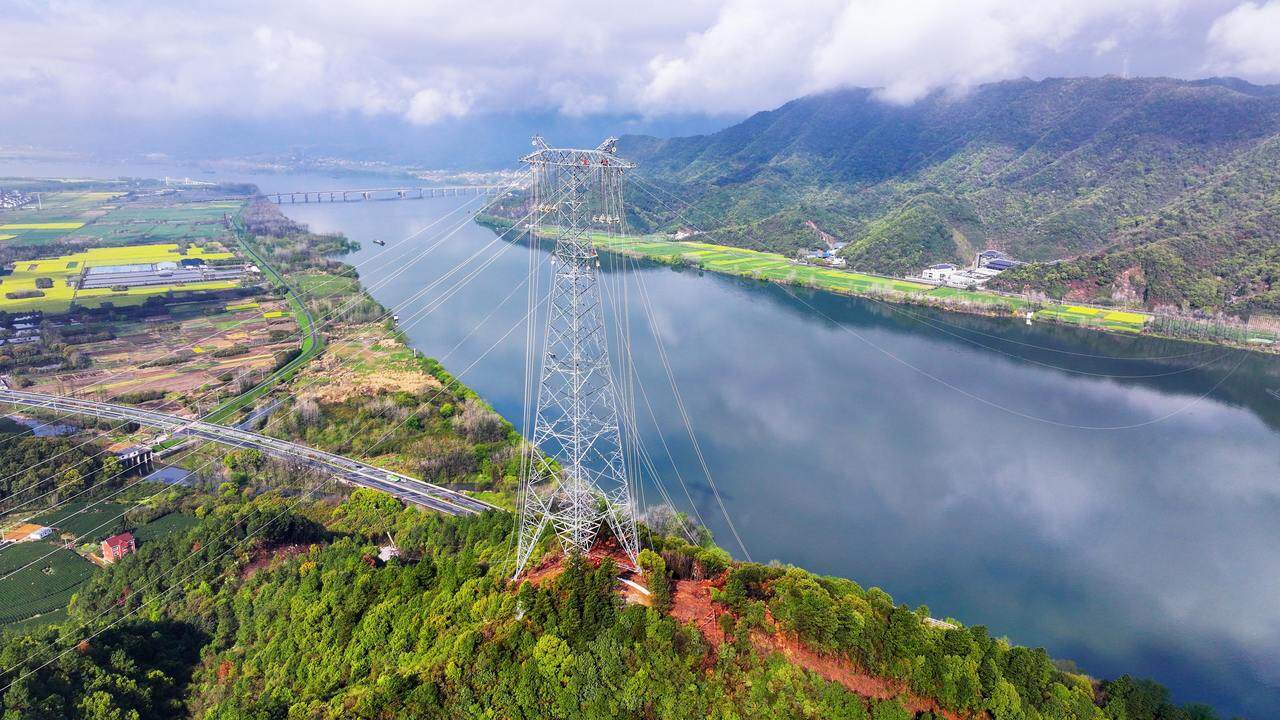

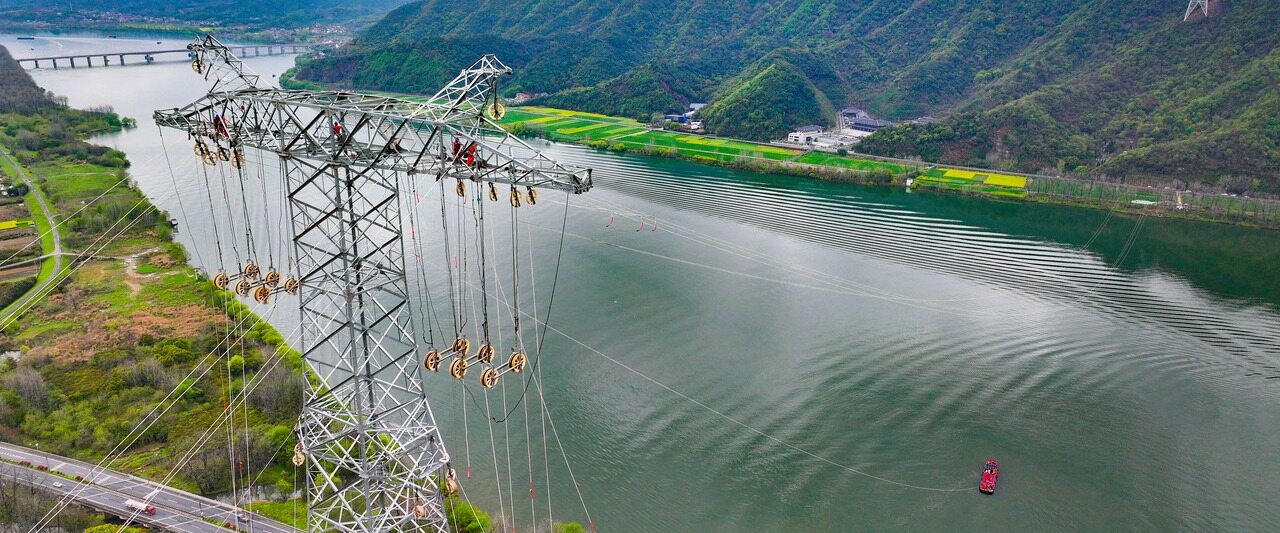

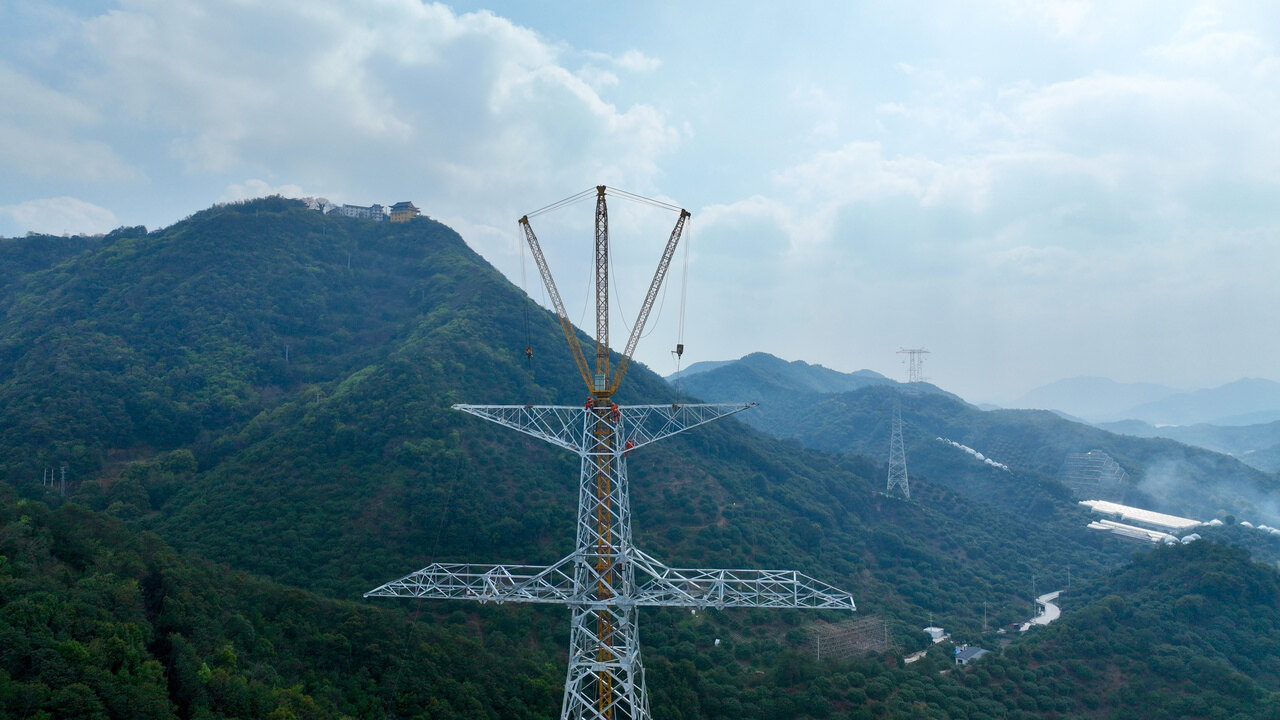

هذا النهر الاصفر هو فقط قسم عبور النهر الاصفر في المشروع بأكمله ، ولكن أيضا السيطرة على عقدة من المشروع بأكمله . فترة طويلة تمتد من 2.731 كم ، فريق البناء الجديد 4-base برج من الصلب ، وذلك باستخدام طريقة مستقلة تمتد عبر النهر ، تمتد تصل إلى 1643 متر ، بعد الانتهاء من الحد الأدنى من الأسلاك حوالي 241 متر من سطح النهر الأصفر ، معايير عالية ، وذات جودة عالية الانتهاء من البناء المهمة . أربعة أبراج الحديد على جانبي الجبال ، قطع السماء في الطريق .

العمل على حل المشاكل

من خلال التضاريس الإقليمية شديدة الانحدار ، وادي الرياح القوية الطقس الزيارات المتكررة ، وإدارة السلامة الهندسية ومراقبة دقة البناء تواجه العديد من الاختبارات . مقاطعة قانسو شركة الطاقة الكهربائية شبكة الدولة تنظم إدارة ومراقبة التخطيط العلمي من قبل جميع الوحدات المشاركة في البناء ، والحصول على سجل البناء من الإدارات ذات الصلة في وقت مبكر لرسو السفن ، وتعزيز الفحص والموافقة على خطط البناء الخاصة عبر النهر الاصفر خط الانتصاب ، وتوحيد إجراءات القبول . تعزيز فحص المواد في مرحلة مبكرة من البناء ، وتخصيص معقول من قوة العمل أثناء البناء ، ضغط بعد المسؤولية ، والحفاظ على اتصال وثيق مع العمليات الرئيسية ، وضمان بناء التقدم المنظم .

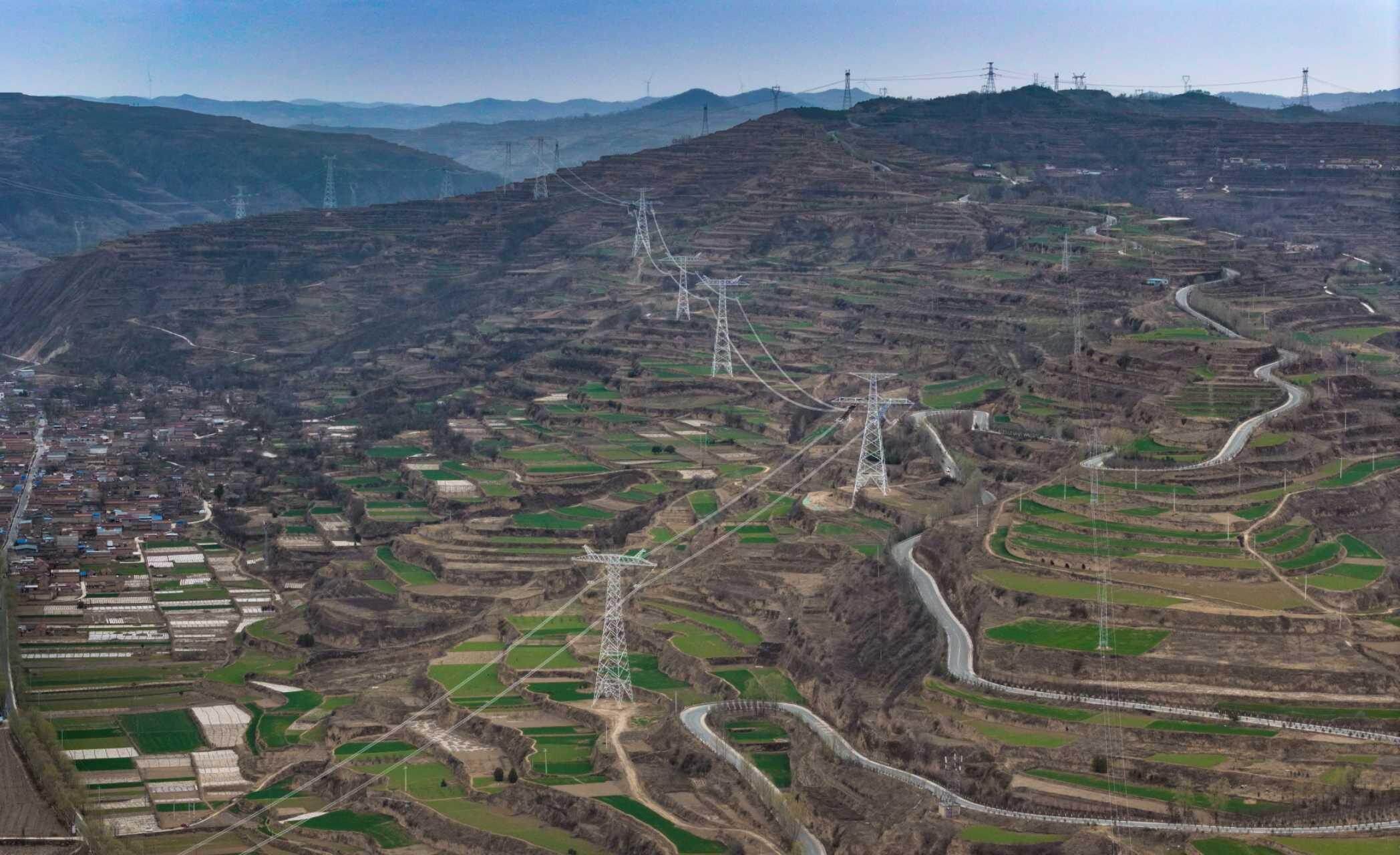

هذا التواصل ليس من السهل الحصول عليها . في وقت سابق ، وقانسو القسم قد أكملت واحدة بعد أخرى عبر السكك الحديدية عالية السرعة لونغهاى ، عبر السماء ، مثل البناء ، خط كامل من حوالي 24 ٪ من قاعدة البرج في صحراء تنغر تدفق الكثبان الرملية في المنطقة ، بناة استخدام الجاذبية الضحلة مرساة ، مرساة الحفر وغيرها من التقنيات المبتكرة ، ثم تلتهم قطعة من العظام .

الأخضر شرق مقاطعة الكهرباء

Longdian دخول تشجيانغ المشروع هو مشروع رئيسي في الخطة الخمسية الرابعة عشرة للتنمية الوطنية للطاقة الكهربائية ، هو أيضا العمود الفقري الاستراتيجي مشروع نقل الطاقة من الغرب إلى الشرق ، بدأت في تموز / يوليه 2024 ، خط في مقاطعة قانسو ووى محطة تحويل ، توقف في شاوشينغ بمقاطعة تشجيانغ Yuezhou محطة تحويل ، من خلال ست مقاطعات قانسو ونينغشيا وشنشى وخنان وانهوى وتشجيانغ ، مع استثمار ما مجموعه حوالي 35.3 مليار يوان ، والقدرة على نقل 8 مليون كيلووات . كما عبر المنطقة الفائق العاصمة المشروع الأول في العالم الذي يستخدم تقنية مرنة العاصمة في نهاية إرسال واستقبال نهاية ، ويمكن ضبط حجم واتجاه التيار بمرونة ، ويمكن أن تتكيف مع متطلبات الطاقة الجديدة على نطاق واسع شبكة اتصال .

في الوقت الحاضر ، كلا الجانبين من المشروع في وقت واحد : تشجيانغ القسم في نيسان / أبريل من هذا العام ، من خلال خط كامل ، محطة تحويل محطة الصرف الصحي في نهاية yuezhou نظام التشغيل الرسمي في أيار / مايو ، وويى محطة تحويل هو التركيز على تنفيذ تركيب المعدات الكهربائية الأساسية . ووفقا للخطة ، سيتم الانتهاء من المشروع في عام 2027 ، عندما مقاطعة قانسو يمكن أن توفر أكثر من 36 مليار كيلووات / ساعة من الكهرباء في مقاطعة تشجيانغ ، بما في ذلك الطاقة الجديدة أكثر من 21 مليار كيلووات / ساعة ، أي ما يعادل 6.4 مليون طن من الفحم ، والحد من انبعاثات ثاني أكسيد الكربون 17 مليون طن .

من الرياح والضوء في ممر قانسو ، ورشة عمل ضوء دلتا نهر اليانغتسى ، هذا الخط الفضي ليس فقط عبر النهر الاصفر .Editor/Yang Meiling

تعليق

مقالات ذات صلة

الهندسة الاستراتيجية

قناة بينغلو تمكن من تطوير الخدمات اللوجستية عبر الحدود بين الصين ولاوس

09-16

الهندسة الاستراتيجية

في الأشهر الثمانية الأولى من عام 2026 ، تجاوزت قدرة نقل الطاقة لمشروع لونغديان إلى شاندونغ 30 مليار كيلوواط ساعة

09-15

الهندسة الاستراتيجية

الصين الذاتي المتقدمة S4000 العائمة نظام طاقة الرياح الانتهاء من التحقق من العملية برمتها

08-24

الهندسة الاستراتيجية

أكبر شركة في العالم مرونة تدفق مباشرة وضعت بنجاح مرة واحدة

08-21

الهندسة الاستراتيجية

إدارة الطاقة الوطنية تسريع بناء قواعد طاقة الرياح والطاقة الشمسية على نطاق واسع

08-19

الهندسة الاستراتيجية

أول عشرة ملايين طن من خط أنابيب النفط الخام

08-13

يجمع
تعليق
مشاركة

استرداد كلمة المرور

الحصول على رمز التحقق
بالتأكيد
